Jei norite pagaminti geras, atsparias dilimui grindis (arba aukštos kokybės kietėjančias infiltracines grindis), turite atkreipti dėmesį į betoninio pagrindo stiprumą, ypač į lygumą. Geros, atsparios dilimui grindys yra glaudžiai susijusios ne tik su atsparaus dilimui užpildo kokybe. Reikalingas ir geresnis pagrindo sluoksnis. Šio straipsnio tikslas – pateikti jums išsamiausią ir nuodugniausią betono lazerinio niveliavimo ir atsparių dilimui grindų technologiją. Toliau pateikiamas „Shanghai Jiezhou Engineering & Mechanism Co., Ltd.“ apibendrintas statybos metodas, pagrįstas ilgamete pramonės patirtimi. Jūsų žiniai.
Statybos procesas: pagrindo sluoksnio apdorojimas → sandėlio klojinių įrengimas → betono padavimas → lazerinio niveliavimo mašinos klojimas, vibravimas ir tankinimas → metalo užpildo paskleidimas → kalandravimas ir srutų ištraukimas → poliravimas → laistymas ir kietinimas → mechaninis siūlių pjovimas ir glaistymas.

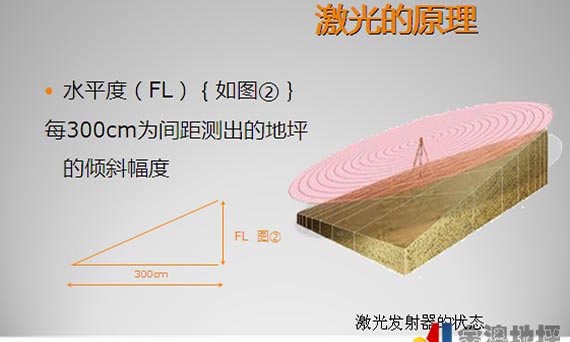

Lazerinio lygintuvo konstrukcijos paveikslėlis
Bazinis apdorojimas
1. Pirmiausia, nuo pagrindo sluoksnio turi būti pašalintos šiukšlės, o ant pagrindo sluoksnio paviršiaus neturi būti jokių kitų šiukšlių.
2. Iškalkite vietines išsikišusias paviršiaus dalis, kad paviršiaus aukštis būtų vienodas. Patikrinkite, ar pagrindo sluoksnio lygumas atitinka standartą ± 2 cm tikslumu nuo projektinio aukščio, kad būtų užtikrintas betono dangos storis.
Šablono nustatymai
Pirma, atsižvelgiant į visos gamyklos plieninių kolonų padėtį, projektavimo reikalavimus, klojinių paruošimą, transporto priemonės važiavimo kryptį ir išlyginimo įrangos konstrukcines charakteristikas, sudaroma patikima konstrukcijos liejimo schema. Statybos zonoje įrengiami standūs klojiniai. Klojiniai turi būti specialūs iš kanalinio plieno pagaminti klojiniai, o viršutinė klojinių anga turi būti sureguliuota taip, kad jie būtų lygūs ir vienodi tiek viduje, tiek išorėje.
Nustatyti slankiojantį sluoksnį
Sumontavus klojinius, konstrukcijos plotas turi būti padengtas plastikine plėvele, kad pagrindas būtų atskirtas nuo betoninio paviršiaus ir susidarytų slystantis sluoksnis.
Rišamasis armatūros tinklas
1. Armatūros tinklas turi būti centralizuotai ir vieningai apdorotas objekte, o po surišimo transportuojamas į numatytą vietą sukrauti. Armatūros paviršius turi būti švarus, be nešvarumų, rūdžių ir pan., kad būtų užtikrinta žaliavų kokybė. Armatūros tinklas turi būti visiškai surištas, o tarpai ir dydis turi atitikti projektavimo ir specifikacijos reikalavimus. Po surišimo patikrinkite armatūros tinklą, ar pakankamas apsauginis sluoksnis, ar surišimas tvirtas ir ar nėra laisvumo.
2. Prieš pilant betoną, darbuotojai jį turi sumontuoti tam skirtoje vietoje. Armatūros tinklelio dydis yra 3 m × 3 m.

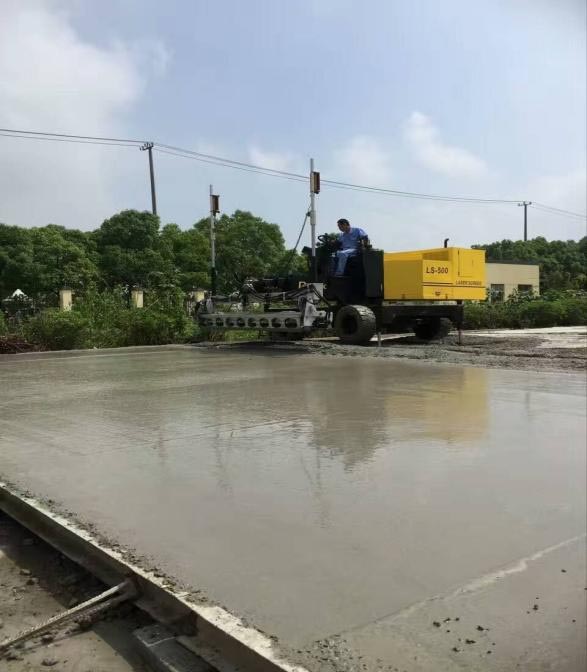

Lazerinio niveliavimo įrenginio paleidimas
Prieš pilant betoną, lazerinio niveliavimo įrenginį reikia patikrinti. Pastatykite ir išlyginkite lazerinį siųstuvą, o betono niveliavimo įrenginio niveliavimo galvutės lygį ir aukštį sureguliuokite pagal perduodamą signalą, kad jie atitiktų betoninio pagrindo aukštį. Tuo pačiu metu sureguliuokite aukščio skirtumą abiejuose niveliavimo galvutės galuose 0,5 mm tikslumu. Prieš pradedant didelio masto statybas, pirmiausia atlikite bandomąją gamybą su įranga ir patikrinkite, ar nėra klaidų.
Betono liejimas
1. Turi būti naudojamas komercinis betonas. Komercinio betono eksploatacinės savybės turi atitikti atitinkamų specifikacijų reikalavimus, o betono įdubimas klojinyje turi būti kontroliuojamas 160–180 mm.
2. Betonas turi būti klojamas tvarkingai nuo galo. Pilant betono mišinį į klojinius, iškrovimas turi būti koncentruotas ir lėtas, o tariamasis storis turi būti apie 2 cm didesnis nei klojinio. Jei reikia, medžiagos kiekis turi būti sumažintas arba papildytas, o vertikalios ir horizontalios dalys turi atitikti reikalavimus. Betonas turi būti klojamas nuolat, be pertraukų.

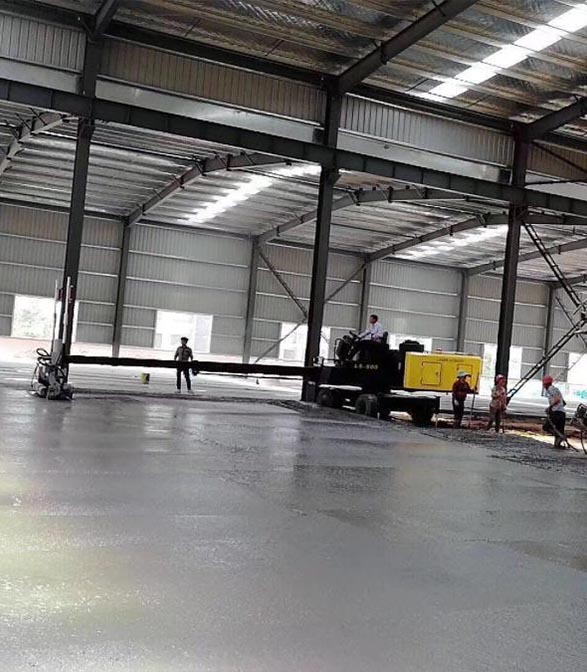

3. Supylus betoną, betono krūvos rankiniu būdu grubiai išlyginamos lyginimo mašinos teleskopinės svirties veikimo diapazone, o tada lazeriniu lyginimo įrenginiu vienu metu atliekami vibravimo, tankinimo ir lyginimo veiksmai. Lyginimo procese vadovaujamasi viena kryptimi ir žingsnis po žingsnio klojama atgal iš vidaus į išorę.
4. Vietos, kuriose negalima atlikti mechaninių konstrukcijų, pavyzdžiui, kampai ir plieninės kolonos, turi būti sutankintos ir išlygintos rankiniu būdu.
Dėvėjimuisi atspari grindų konstrukcija
Prieš pradedant betono stingimą, diskine mentele grubiai ištinkuojamas paviršius, kol išbėga mišiniai, o kietiklis tolygiai paskirstomas ant betono paviršiaus. Kietikliui sugėrus tam tikrą kiekį vandens, pradedamas šlifavimas. Po grubaus šlifavimo užtepamas antras kietiklio sluoksnis, kurio kiekis sudaro 1/3 ankstesnio proceso kiekio. Šlifavimo metu atliekamas kryžminis šlifavimas, neleidžiant jokių šlifavimo praleidimų.
Glaistymo ir poliravimo glaistymas
1. Po lazerinio niveliavimo betonas prieš ir po pradinio sustingimo turi būti pakeltas ir apdirbtas mentele. Diskinio šlifuoklio mentele reikia glaistyti daug kartų, atsižvelgiant į paviršiaus sluoksnio sukietėjimą. Mechaninio glaistymo greitis turi būti atitinkamai reguliuojamas atsižvelgiant į betono pagrindo sukietėjimą, o mechaninis glaistymas turi būti atliekamas vertikaliai ir horizontaliai.
2. Prieš galutinį nustatymą, šlifuoklio diską pakeiskite peiliu ir sureguliuokite šlifavimo bei poliravimo kampą. Paprastai poliravimo operacija atliekama daugiau nei 2 kartus, kad grindys būtų vienodai blizgios.
Plyšys:Siūlės turi būti pjaustomos 2–3D intervalais po dilimui atsparaus paviršiaus sluoksnio įrengimo. Siūlėms pjauti naudojamas šlapias pjovimas, kurių storis – 5 cm, o gylis – ne mažesnis kaip 1/3 betono storio. Pjovimo siūlė turi būti tiesi ir graži.
Kietėjimas: Nupoliruotas betonas uždengiamas plėvele ir palaistomas, kad sukietėtų. Kietėjimo laikotarpiu, kai betono paviršiaus sluoksnio stipris nesiekia 1,2 MPa, juo vaikščioti draudžiama.
Hermetizavimas
1. Po dviejų savaičių grindų kietėjimo kruopščiai nuvalykite pjovimo siūlę ir pašalinkite visas palaidas daleles bei dulkes.
2. Susitraukimo siūlei užpildyti naudojamas ilgalaikio elastingumo ir greitai kietėjantis poliuretano hermetikas.
Kontrolės priemonės
1. Statybvietėje naudojamos medžiagos turi būti priimamos statybvietėje ir, gavus priėmimo procesą, sukrautos į tam skirtą vietą. Atkreipkite dėmesį, kad vandeniui atsparios medžiagos turi būti apsaugotos nuo drėgmės ir lietaus.
2. Užtikrinti patyrusį statybos valdymo personalą ir kvalifikuotus statybos operatorius. Prieš pradedant statybas, atitinkamas personalas turi būti suorganizuotas techniniam mokymui apie teisingą statybos mašinų ir įrankių naudojimą bei pagrindinių procesų valdymą, siekiant užtikrinti, kad statybos personalas būtų kompetentingas kiekvieno proceso valdyme.
3. Statybinės mašinos ir įrankiai turi atitikti reikalavimus, būti geros būklės ir turėti paruoštus svarbius atsarginius įrankius.
4. Statybvietės aplinka turi būti švari ir tvarkinga, kad dulkės ir kitos priemaišos neužterštų žemės.
5. Darbų vietoje paliktos kišenės, šiukšlės ir kitos atliekos turi būti pašalinamos kiekvieną dieną, siekiant užtikrinti, kad darbai būtų baigti ir teritorija būtų sutvarkyta. Specialiųjų medžiagų atliekų apdorojimo būdas turi atitikti specialiųjų medžiagų apdorojimo reikalavimus.
Galiausiai, be griežto aukščiau išvardytų procedūrų laikymosi, geroms, atsparioms dilimui grindims taip pat reikalingas betono ir atsparių dilimui grindų koordinavimas ir bendradarbiavimas.
Įkurta 1983 m., „Shanghai Jiezhou Engineering & Mechanism Co., Ltd.“ daugiausia dėmesio skiria betoninių grindų įrangos tyrimams ir plėtrai, gamybai ir pardavimui. Lazerinio lyginimo staklės, elektrinės glaistyklės, pjovimo staklės, plokščių vibroplokštės, plūktuvai ir kiti įrenginiai naudoja naujausias technologijas ir yra plačiai giriami klientų.
Ji turi klientų daugiau nei 100 šalių visame pasaulyje ir yra lyderė šioje srityje. Jei turite klausimų, galite skambinti DYNAMIC ir mes jums padėsime visa širdimi!
Įrašo laikas: 2022 m. rugpjūčio 24 d.
